如東劉埠國家一級漁港水閘工程完工移交
2016-05-18 閱讀11119次

516日,由我公司一分公司承建的如東劉埠國家一級漁港水閘(掘苴新閘下移)工程順利通過了主體工程完工移交驗收,正式具備汛期擋潮排澇條件。如東縣政府、水務局、南通外向型農業綜合開發區管理委員會以及設計、監理、施工、運行管理等單位有關人員參加移交驗收會。我公司副總經理顧明如參加驗收活動。

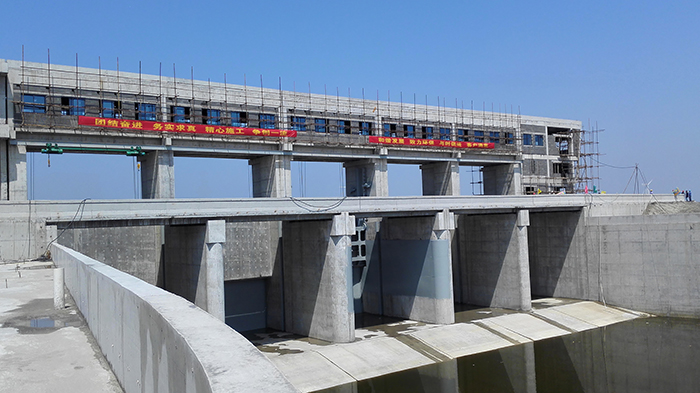

驗收組查看了工程現場,并進行閘門啟閉機聯動運行,一致認為:如東劉埠國家一級漁港水閘(掘苴新閘下移)工程已嚴格按照上級部門批復的工程規模進行建設,已完成本工程建設內容,工程標準、質量符合設計及規范要求,同意移交管理單位。

如東劉埠一級漁港位于如東縣苴鎮劉埠村掘苴新閘外海側,被列入江蘇省2015年沿海漁港綜合開發重大項目之一。新建擋潮閘為江蘇省南通外向型農業綜合開發區的重點基礎建設工程,共5孔,每孔凈寬10.0m,閘室總寬59.5m,計劃開工后300日歷天內具備水下工程驗收條件,360日歷天內具備合同工程完工驗收條件。


2015412日,我公司項目部進場施工。面對工期緊、工程資金支付條件差、自然條件惡劣等困難,一分公司帶領項目部參建員工,優化施工方案,增加資源投入,全力以赴推進工程進展。69日,開始地基處理;817日澆筑第一塊閘室底板;到201612日水閘主體混凝土施工全部完成,120日水下工程全部完成;126日通過水下工程驗收;515日,完成了剩余合同工程。

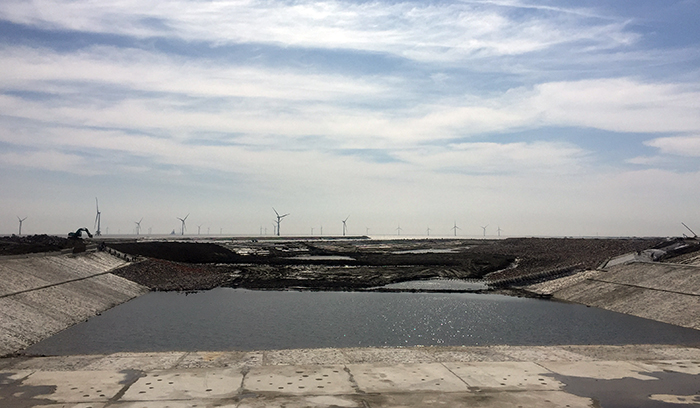

同時,項目部抓緊實施與水閘工程配套的上游河道工程。該段河道連接掘苴新閘及劉埠水閘,總長2640m,計劃2016126日開工,526日前須具備完工驗收條件。項目部克服春節期間勞務用工短缺的影響,精心組織施工,截至目前已完成河道開挖土方150萬方,灌(干)砌塊石護坡21500立方,拋石護底13250立方,現澆砼格埂9532立方,具備放水行洪條件。河道工程計劃于519日進行水下工程驗收。


與水閘工程配套的下游海堤、導流堤及圍堰工程由我公司機械化分公司承建,該段河道連通外海,難度極大。項目部克服砂源短缺的困難,順利實現了臨時圍堰龍口一次合龍成功。目前海堤外側防護已施工到位,具備合龍圍堰拆除行洪條件。

(報道:曾良家)
